「見積書の名前を請求書に変えれば、そのまま使えるんでしょうか」

明細も金額も似ているので、書類づくりに慣れていないうちは迷うかもしれません。実際、工事が見積どおりに終われば、同じ品目と金額を使うこともあります。

ただ、見積書を受け取ったお客様と、請求書を受け取ったお客様では、次にしてほしいことが違います。見積書では工事の内容や条件を確かめてもらい、請求書では取り決めた代金を支払ってもらいます。

その間には、内容への合意、施工、完了の確認があります。今回はエアコンの設置・交換を例に、依頼を受けてから入金を確認するまでの流れを整理してみましょう。

見積書は工事の条件を示す。請求書は代金の支払いを求める

見積書は、これから行う仕事について「何を、どこまで、いくらで行うか」を伝える書類です。お客様はその内容を見て、依頼するか、条件を相談するかを判断します。

請求書は、合意した内容と支払条件に基づいて、代金の支払いを求める書類です。工事完了後に出すケースをよく見かけますが、前払い・着手金・分割払いなどの取り決めがあれば、それに合わせて請求します。役割の違いは、単に「工事前か、工事後か」だけではありません。

比べる点 見積書 請求書
目的 工事内容と金額を提示 代金の支払いを依頼
作る時期 工事を依頼してもらう前など 合意した支払時期に合わせて
確認すること 範囲・数量・単価・条件 請求内容・金額・期限・振込先
相手にしてほしいこと 条件を確認し、依頼を判断 内容を確認して支払う

見積書には「この条件で進められます」、請求書には「取り決めに沿って、こちらへお支払いください」という役割がある、と考えると分かりやすくなります。

エアコン工事の見積では、「標準取付」の範囲まで伝える

「エアコンを交換したい」という相談でも、必要な工事は現場によって違います。室内機と室外機をどこに置くか、配管をどう通すか、電源や既存設備にどんな条件があるか。工事前に確認できることを調べてから、見積を作ります。

たとえば、寝室のエアコン交換を次のように見積もったとします。以下の金額は説明用の架空の例で、相場や標準価格を示すものではありません。明細は税別です。

項目 数量 金額
エアコン本体 1台 80,000円
標準取付工事 1式 20,000円
配管延長 2m 6,000円
化粧カバー施工 1式 8,000円
既存機撤去・処分 1式 6,000円
小計 120,000円
消費税(この例では10%) 12,000円
合計 132,000円

ここで「標準取付工事」とだけ書くと、どこまで含まれるのか、お客様には分かりにくいかもしれません。業者側では当たり前の条件も、依頼する側が知っているとは限らないからです。

この例なら、明細や備考に「室外機は地面置き」「配管は4mまで」「専用回路の新設は含まない」と補足します。最初から必要と分かっている作業は、見積に入れて提示してください。撤去・処分についても、実際の取扱いと費用を確認しておきます。

金額だけでなく、含まれる範囲と含まれない範囲を示す。それが、工事が始まってからの「これは入っていると思っていた」を減らすための準備になります。

内容が決まったら、合意と契約の記録を整える

見積を送ったら、それで着工の準備がすべて済むわけではありません。お客様からの質問や変更の希望を確認し、工事範囲・金額・日程・支払条件をそろえます。

「この内容でお願いします」と返事をもらったときは、どの見積の内容に合意したのかも分かるようにしておくと、後から確認しやすくなります。修正版があるのに古い見積を見ながら話していた、という行き違いも避けたいところです。

なお、見積書を出しただけで、契約に必要な書面がすべて整うとは限りません。建設業法では、工事内容や請負代金、工期、支払条件などの契約事項を書面に記載して交付することが定められています。見積で条件を整理したあと、契約書面も整えます。国土交通省の資料に掲載された建設業法第19条で、記載する事項を確認できます。

追加工事は、請求書に足す前に話をする

工事を進める間に、範囲や設置条件を変更することもあります。たとえば、お客様と設置位置を見直した結果、新たな電源の工事や配管の追加が必要になる場合です。

もちろん、現地確認で分かる条件は、できるだけ最初の見積に反映します。そのうえで変更が生じたときは、当初の工事に含まれる対応なのか、追加の費用がかかるのかを整理してください。

当初の見積が税別12万円で、追加工事が3万円になったとしましょう。工事を終えたあとに「合計15万円です」と伝えるだけでは、お客様は増えた理由を確認できません。

追加の作業に着手する前に、何が変わり、いくら増え、総額はいくらになるのかを伝える。 その内容について合意し、必要な追加・変更の契約書面も整えてから進めます。

内容 税別金額
当初見積の工事 120,000円
専用回路工事の追加 25,000円
配管追加工事 5,000円
変更後の小計 150,000円
消費税(この例では10%) 15,000円
変更後の合計 165,000円

追加見積には、当初の見積とは別の対応であることを書きます。すでに計上した配管延長と、後から決まった配管追加を、同じ作業として二重に請求していないかも確認しましょう。

反対に、見積に入っていた作業が不要になった場合も、変更内容と金額を共有します。見積と請求の数字を無理に一致させるより、何が変わったのか、双方が確かめられることが大切です。

工事が終わったら、何をしたかが分かる写真と報告を残す

設置後の室外機をスマートフォンで撮影する空調工事の担当者
工事後の写真を残す場面の生成イメージです。

取り付けが終わったら、必要な確認を行い、お客様へ作業内容を報告します。写真を添える場合は、室内機だけでなく、室外機、配管や化粧カバー、追加で施工した箇所など、工事の内容に合わせて残します。

見積書は、これから行うことを伝える書類。報告書は、行ったことや確認したことを伝える書類です。そこがつながっていれば、現場に立ち会えなかった担当者にも、どの作業が終わったかを説明しやすくなります。

コメントには、実際に施工・確認した内容を書いてください。試運転をしていないのに「試運転済み」と書くなど、記録と事実が食い違わないようにします。対応が残っている場合は、その内容と今後の予定も分けて伝えましょう。

請求書では、合意した内容と支払いに必要な情報をそろえる

完了後に全額を請求する取り決めなら、当初の工事と合意済みの追加・変更を確認して、請求書を作ります。

この例では、当初工事12万円と追加工事3万円で税別15万円、消費税を含めた請求額は16万5千円です。最初の見積をそのままコピーするだけでは追加分が抜けますし、合計だけを書き換えると、増えた理由が分からなくなります。

送る前には、少なくとも次の点を読み直してください。

  • 請求先と件名が、今回の案件に合っているか。
  • 当初の工事と、合意した追加・変更が明細に反映されているか。
  • 税別・税込の区別、消費税、合計に間違いがないか。
  • 発行日・支払期限・振込先が、取り決めに合っているか。
  • 着手金や一部代金を受け取っている場合、その金額を二重に請求していないか。

適格請求書として発行する場合は、発行事業者としての登録と、登録番号・取引年月日・税率ごとの金額など、必要な記載事項も確認します。国税庁「適格請求書等の記載事項」に案内があります。振込先や支払期限が書いてあるだけで、適格請求書の要件を満たすわけではありません。

即レポートでは、同じ案件の見積・報告・請求をつなげる

見積の宛先や明細を、請求書でも一から打ち直す。報告書の写真は別の場所に保存する。こうした作り方だと、どれが同じ工事の書類なのか、後から探し直すことがあります。

即レポートでは、同じ案件に見積書・写真・報告書・請求書をまとめられます。ここでは「サンプル邸 寝室エアコン交換」という架空の案件で、実際の操作画面を紹介します。写真も説明用の生成イメージです。画像の下にあるリンクから、縮小していない原寸画像を開けます。

1. 工事前に、見積の内容とPDFを確認する

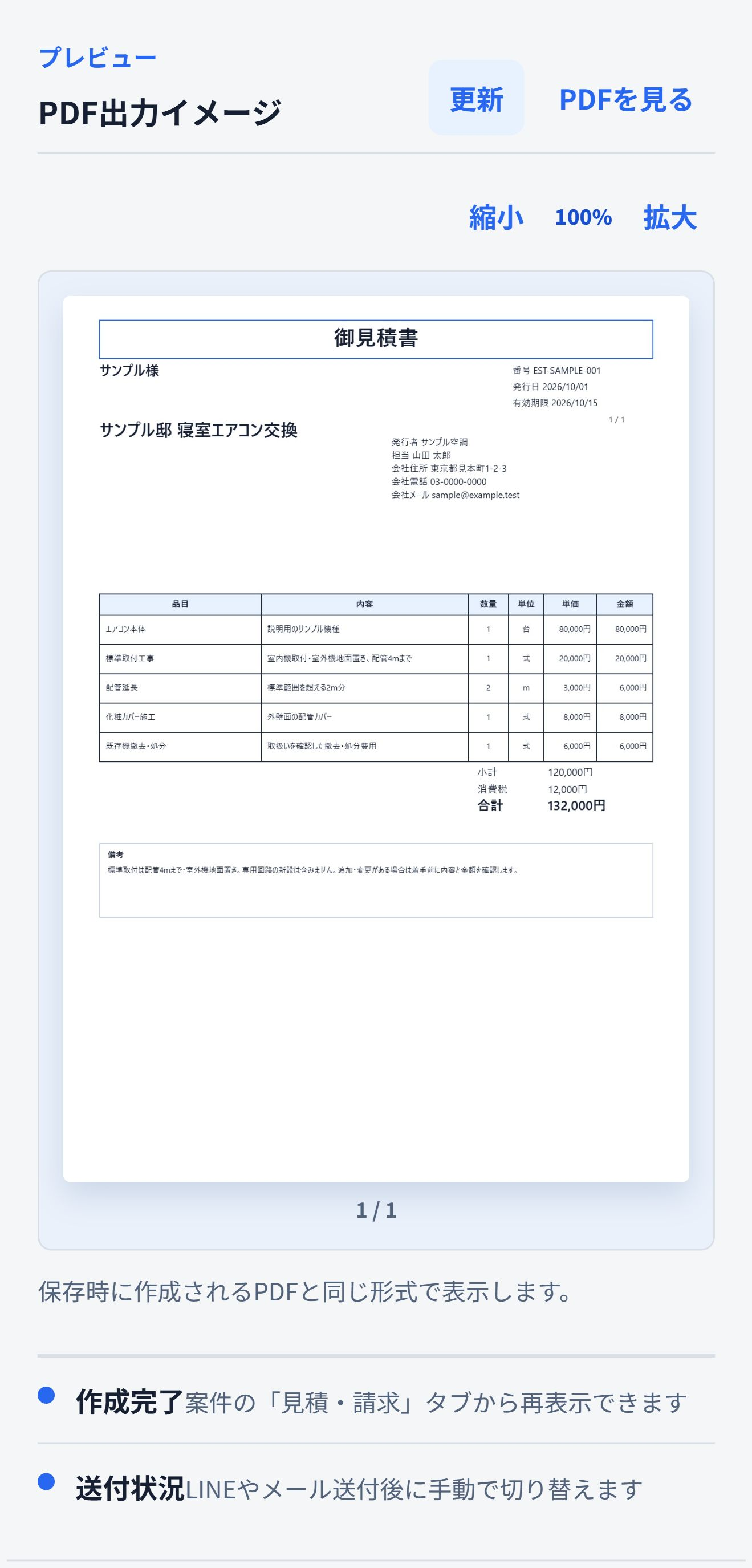

即レポートでエアコン交換の見積書PDFを確認する実際の画面
当初見積の出力例。小計120,000円、消費税12,000円、合計132,000円。標準取付の範囲は備考に記載しています。

見積書の画面を原寸で見る

案件と宛先を指定して、品目・内容・数量・単価・税率を入力します。備考には、工事の範囲や追加対応の扱いを記載できます。

「PDF出力イメージ」で、入力した明細と条件がどう表示されるかを確認します。見積を作成・保存したあとも、お客様へ送付し、内容への返事を確認するところまで進めてください。保存だけで相手に送信されるわけではありません。

2. 工事後に、同じ案件で写真付き報告書を作る

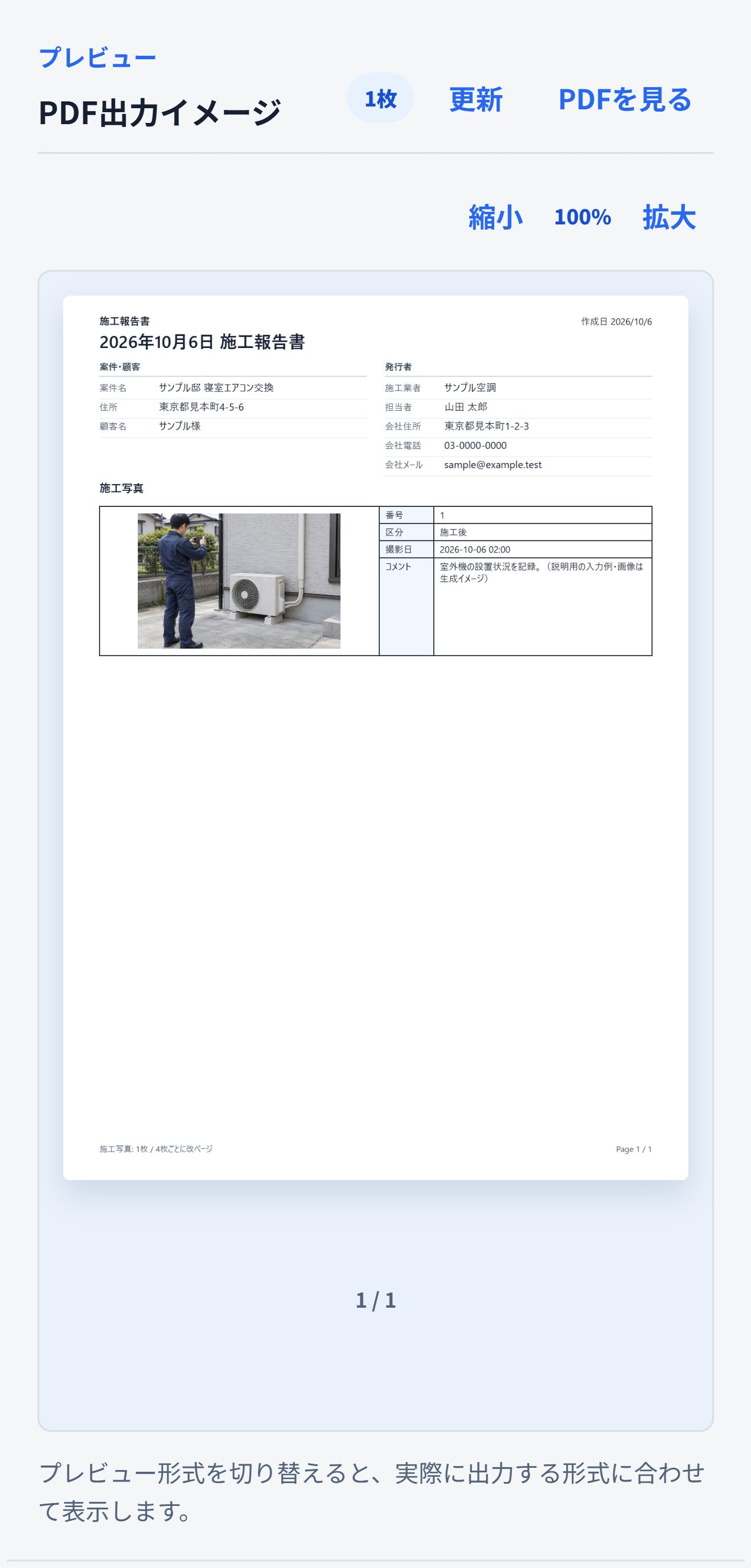

同じエアコン交換案件の写真付き報告書を確認する即レポートの実画面
同じ案件名で作成した報告書の説明用プレビュー。室外機の写真とコメントを載せた入力例です。

報告書の画面を原寸で見る

同じ案件を選び、写真とコメントを追加して報告書を作ります。この画像は一枚の写真で操作を説明していますが、実際の工事では必要な場所や確認内容に合わせて写真を用意します。

どんな作業を終えたか、追加対応をどこへ行ったかを、案件名とともに残しておくと、請求内容を確認するときにも振り返れます。

3. 見積の明細を請求書へ引き継ぎ、変更分を反映する

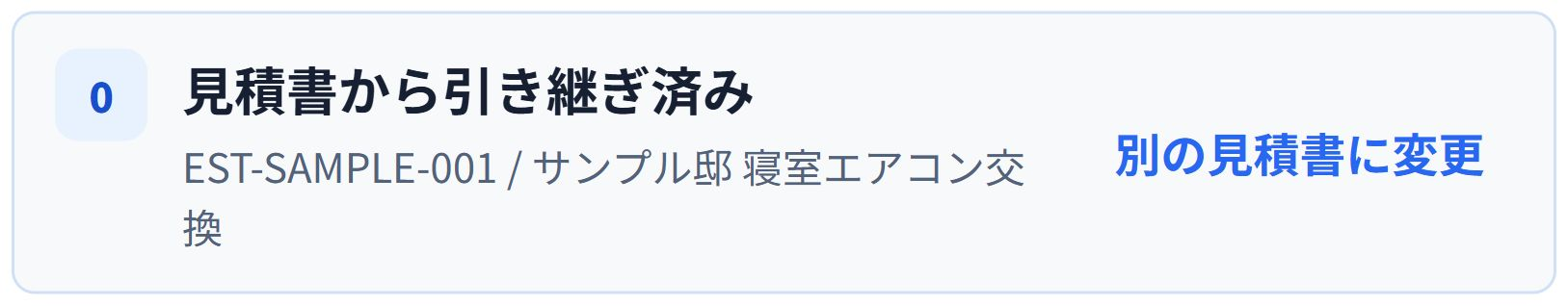

保存済みの見積書を同じ案件の請求書へ引き継いだ即レポートの表示
「見積書から引き継ぎ済み」の表示で、元の見積書番号と案件名を確認できます。

引き継ぎ表示を原寸で見る

請求書作成の「見積書から作成」で、引き継ぐ見積書を選び、「見積書の内容を反映」を押します。保存完了画面の「この見積書から請求書を作成」から進むこともできます。

引き継がれる主な内容は、案件・宛先・件名・明細です。発行日・支払期限・備考・振込先まで、そのままでよいとは限りません。今回の請求に合わせて確認します。

この例では、当初の5行を引き継いだあと、合意済みの専用回路工事25,000円と配管追加工事5,000円を追加しました。追加・変更の合意や契約が、アプリで自動的に完了する機能ではありません。相手と確認した内容を、明細や備考に反映する操作です。

合意済みの追加工事を反映した請求書PDFを確認する即レポートの実画面
最終請求の出力例。追加2行を含む小計150,000円、消費税15,000円、合計165,000円。この例は2ページなので、明細だけでなく合計・振込先のページも確認します。

請求書の画面を原寸で見る

明細が増えると、PDFが複数ページになる場合があります。この例では、1ページ目に明細、2ページ目に合計・振込先・備考が載っています。宛先や金額を確認して、必要なページをすべて含めて送ります。

見積の作成、引き継ぎ、入金記録の詳しい操作は、見積書ガイドと請求書ガイドからも確認できます。

請求を送ったら、入金を確かめるところまで

請求書を保存しただけでは送付は終わらず、送っただけでは入金も終わりません。発行した書類を相手へ送り、支払期限までに入金されたかを確認します。

即レポートでは、送付を確認したあとに「送付済み」、実際の入金を確認したあとに「入金済み」を記録できます。メールの送信結果や銀行口座の入金を自動で取得するものではありません。書類管理で、請求先と金額を照合してから状態を更新します。

予定表に工事完了日だけを書いていたら、請求を出す日と入金を確認する日も決めてみてください。現場を終えたあと、何をすればよいかが見えやすくなります。

書類を一枚ずつではなく、一件の仕事として見直す

見積では、これからする工事と条件を伝える。報告では、実際にしたことを残す。請求では、合意した内容に沿って代金の支払いを求める。

役割が分かると、同じ明細を使う場面でも「何を確認してから次へ進むか」が変わります。次の現場では、まず当初見積と追加・変更の記録をそろえ、請求書と見比べてみてください。金額の差を自分でも説明できる状態が、お客様へ安心して送るための準備になります。

見積の内訳づくりは「工事見積書の作り方」、工事後の請求を忘れない流れは「小さな請求漏れが、100万円単位に」でも紹介しています。

参考にした情報・出典

  1. 国土交通省「発注者・受注者間における建設業法令遵守ガイドライン」第8版(令和8年1月)関連条文 — 冊子55~56ページ(PDF58~59ページ)に掲載された建設業法第19条の契約書面・変更事項に関する規定を参照。
  2. 国税庁「No.6625 適格請求書等の記載事項」 — 適格請求書発行事業者としての登録と、取引年月日・登録番号・税率ごとの金額等の記載事項を参照。本文の一般的な請求確認項目とは区別。
