工事見積書の作り方|項目・数量・単価をどう書けばいい?
「工事一式」だけでは伝えにくい内訳を、どう整理する?フェンスパネル交換の記入例で、項目の分け方、数量と単価、一式の補足、見積条件を解説。即レポートのスマホ入力画面とPDFプレビューも紹介します。

「見積書をお願いします」と言われて、とりあえず「工事一式 150,000円」と書く。いつものお客さんとの小さな仕事なら、それで話が進むこともあると思います。
ただ、「材料代はどのくらい?」「ここをやめたら安くなる?」「この追加作業も入っていると思っていた」と聞かれたとき、その一行だけでは説明しにくくなります。
見積書を詳しくするのは、行数を増やすためではありません。何を、どこまで、いくらで行うのかを、相手と自分の両方が確認できるようにするためです。
今回は、フェンスのパネル交換を例に、項目の分け方、数量と単価の書き方、「一式」を使うときの補足まで整理します。後半には、即レポートの実際の入力画面と見積書プレビューも掲載しています。
まずは「誰の、どの工事か」が分かる見積書に
明細を書き始める前に、宛先と工事の名前をそろえましょう。同じお客さんから複数の依頼を受けているなら、「フェンス交換」だけより「○○邸 南側フェンスパネル交換」のほうが、どの仕事か分かります。
表紙や基本情報には、次の内容を確認しておくと、相手も読みやすくなります。
- 宛先、工事名、工事場所
- 見積の発行日、有効期限、見積番号
- 合計金額と、税別・税込の区別
- 自社名、担当者、住所・電話・メールなどの連絡先
- 工期や予定時期、支払条件、施工上の条件
提出先に指定の書式や記載項目がある場合は、それに合わせます。必要な情報をすべて一枚の表に詰め込むより、明細と備考を分けて整理すると読みやすいでしょう。
工事項目は「内容が変わったら説明できるか」で分ける
どこまで細かく書くかは、悩むところです。ビス一本ずつまで並べればよいわけでもありませんし、すべて「一式」にまとめると、工事の範囲が見えなくなります。
目安にしたいのは、材料や作業範囲が変わったとき、どの金額が変わるか説明できるかです。
たとえば、既存の支柱を使ってフェンスのパネルだけを交換する仕事なら、次のように分けられます。
| 項目 | 内容を伝えるひと言 |
|---|---|
| 既存パネル撤去 | 今あるパネルを何枚取り外すか |
| 交換用パネル | 材質・型番・寸法・色など、使用する製品の仕様 |
| パネル取付作業 | 交換する範囲と、既存支柱を使うこと |
| 既存パネル処分 | 何を処分する費用か |
| 運搬・養生 | 部材の運搬、作業範囲の養生・清掃など |
「パネルは施主が用意する」となったら、材料の項目を見直す。「交換する範囲を短くする」となったら、パネルの枚数と作業の数量を見直す。こうして分けておくと、変更の話が出たときに確認しやすくなります。
ただし、支給品に変われば取付費まで同じとは限りません。部材の適合確認や追加の手配が必要なら、その条件も含めて再確認します。材料の項目を外すだけで、すべて解決するとは考えないほうがよいでしょう。
数量・単位・単価・金額を、セットで考える
一つの明細の金額は、基本的に数量 × 単価で計算します。ここに「何の単位か」が加わって、初めて内容が伝わります。
たとえば、パネル取付作業を「6m、1mあたり4,000円」と書けば、金額は24,000円です。単価が「一枚あたり」なのか「1mあたり」なのかを混ぜてしまうと、計算が合っていても見積の意味が変わってしまいます。
| 使う単位 | 書き方の例 | 確認したいこと |
|---|---|---|
| 枚・台・個・本 | パネル3枚、照明器具4台 | 対象の製品や部材が分かるか |
| m | フェンスの交換範囲6m、配管8m | どこからどこまでの長さか |
| ㎡ | 壁紙張り替え45㎡ | 対象面と、数量の算出範囲が分かるか |
| 人工・時間 | 作業員2人工、作業3時間 | 人数と日数・時間の関係を説明できるか |
| 式 | 養生1式、運搬1式 | その一式に含まれる作業は何か |
「人工」のように、相手がなじみのない単位を使うときは、何人が何日作業する想定かも補足しておくと親切です。材料を数える単位と、作業を計算する単位が違っても構いませんが、それぞれの根拠が分かるようにします。
数量は、写真だけで決めない
写真は場所や状態の記録に役立ちますが、正確な長さや面積までは分からないことがあります。現地では寸法、枚数、型番、作業範囲、搬入経路を確認し、あとで見積を作る自分が迷わないように残しておきましょう。

フェンスなら、交換範囲の長さだけでなく、既存の支柱間隔やパネルの仕様も確認します。数量は合っていても、用意した製品が既存の支柱に合わなければ、予定どおりに進みません。
現地で確認できない部分は、分かったことと未確認のことを分けて記録します。概算なら概算と伝え、確定するために何を確認する必要があるかも、相手と共有しておくと話が進めやすくなります。
「一式」を使うなら、中身を添える
養生や運搬など、一まとまりとして金額を出したほうが伝わりやすい作業もあります。「一式」という単位をなくすことが目的ではありません。
たとえば「運搬・養生 1式」なら、内容欄に「部材運搬・作業範囲の養生・清掃」と添える。「処分 1式」なら「撤去したパネル3枚の処分」と書く。これなら、何に対する費用かが分かります。
一方で、「外構工事一式」「撤去一式」「諸経費一式」だけでは、相手は範囲を判断しにくくなります。数量を出せるものは数量を示し、まとめた項目には中身を添える。この使い分けを意識してみてください。
また、提出先が材料費・労務費などの内訳を求めている場合は、「一式」のひと言で省略せず、求められた区分で明示します。
単価を決めるとき、材料以外の仕事も忘れない
材料を20,000円で仕入れて、30,000円で工事を請けた。差額は10,000円ですが、そのまま利益になるわけではありません。下見、手配、移動、取付、片付け、報告や請求にも時間を使い、車両や工具などの費用もかかります。
見積の前に、自分たちの側で「この仕事に何が必要か」を洗い出しておきましょう。
- 材料費、外注費、作業する人の時間
- 運搬、駐車、高速道路などの移動費
- 養生、消耗品、廃材の搬出・処分
- 必要な機材、現場管理、書類作成などの費用
すべてを個別の請求項目にする必要はありません。ただ、どこかの単価に含めるのか、別項目で計上するのかを決めておかないと、計算から抜けてしまいます。反対に、取付単価に含めた費用を別項目にも入れれば、二重に数えることになります。
「諸経費」も、何となく一定の割合を足すより、どんな費用をまとめているかを自分で説明できる状態にしておきたいところです。
よく使う単価は、過去の仕事を見て見直す
同じ仕事を何度もしているなら、よく使う項目や単価を用意しておくと、毎回ゼロから考える手間を減らせます。即レポートでは、見積・請求に使う明細テンプレートを登録できます。
ただ、前回の単価を選べば今回も大丈夫、というわけではありません。実際にかかった時間、材料費、外注費と比べ、現場条件や仕入れの変化に合わせて見直します。テンプレートは入力の出発点として使い、今回の条件を確認してから提出しましょう。
見積に含まない工事も、作業前に確認する
パネルだけを交換する見積なのに、支柱や基礎の補修まで含まれていると思われていた。こうした行き違いは、明細の金額だけでは防ぎにくいものです。
たとえば、今回の条件なら備考を次のように書けます。
既存支柱・基礎は再使用。支柱・基礎の補修や交換は本見積に含みません。追加対応が必要な場合は、作業前に内容と金額を確認します。
「別途」の二文字だけより、何が対象外なのか、追加が必要ならどう確認するかが分かります。対象外と書くだけで済ませず、相手に説明し、認識をそろえてから作業に入ります。
国土交通省の公共建築工事見積標準書式(建築工事編)でも、見積条件書は工事範囲に含める事項・含めない事項と施工条件を明確にするものとされています。公共建築工事向けの書式ですが、範囲をはっきりさせる考え方は、小さな工事の見積を整理するときにも参考になります。
追加の依頼は、元の見積と分けて残す
「隣のパネルも交換してほしい」と頼まれたら、元の見積に含めた範囲と、追加する範囲を分けて確認します。追加の数量、材料、作業費を整理し、金額と条件を確認してから進めましょう。
元の見積を上書きするだけでは、どこが変わったかを振り返りにくくなります。変更前の内容と追加分が分かる書類や記録を残しておくと、工事後の請求でも照合しやすくなります。
フェンスパネル交換の記入例
ここでは、既存の支柱・基礎を再使用し、長さ6mの範囲にあるパネル3枚を交換する、説明用の案件を考えます。
以下の金額は書き方を示す入力例です。市場相場や推奨価格ではありません。製品の仕様、現場条件、作業量、必要な費用を確認して、実際の見積を作成してください。
| 項目 | 数量 | 単位 | 単価 | 金額 |
|---|---|---|---|---|
| 既存パネル撤去 | 3 | 枚 | 3,000円 | 9,000円 |
| メッシュフェンスパネル | 3 | 枚 | 12,000円 | 36,000円 |
| パネル取付作業 | 6 | m | 4,000円 | 24,000円 |
| 既存パネル処分 | 1 | 式 | 5,000円 | 5,000円 |
| 運搬・養生 | 1 | 式 | 4,000円 | 4,000円 |
小計は78,000円。画面では税率10%を設定した入力例として、消費税7,800円、合計85,800円を表示しています。
実際に提出する際は、パネルの型番・寸法・色などの仕様も内容欄や別紙で補足します。この表と後の画面は、項目・数量・単価の関係を説明するために簡略化したものです。
即レポートでは、こう入力します
ここからは同じ案件を使い、実際の即レポートの画面で見てみましょう。会社名・顧客名・日付・金額は説明用のサンプルです。操作画面は実アプリの撮影画像で、前半の現地確認・寸法確認の場面写真には生成画像を使用しています。
1.案件を選び、宛先と件名を確認する

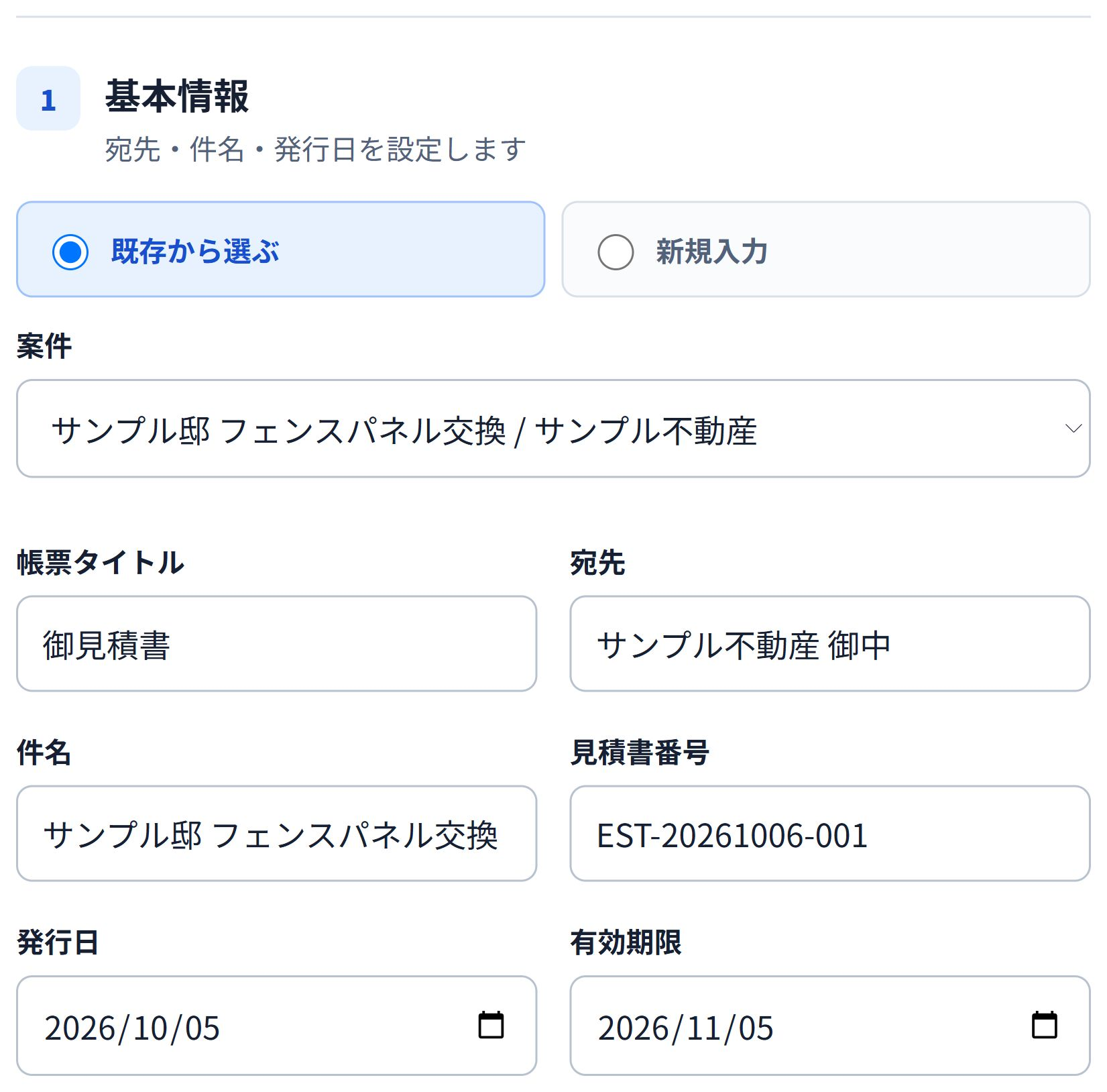

案件を選んで、帳票タイトル、宛先、件名、見積書番号、発行日、有効期限を確認します。同じ案件から書類を作ることで、別の工事の名前や宛先を使っていないかも確認しやすくなります。

2.品目・内容・数量・単価を入力する

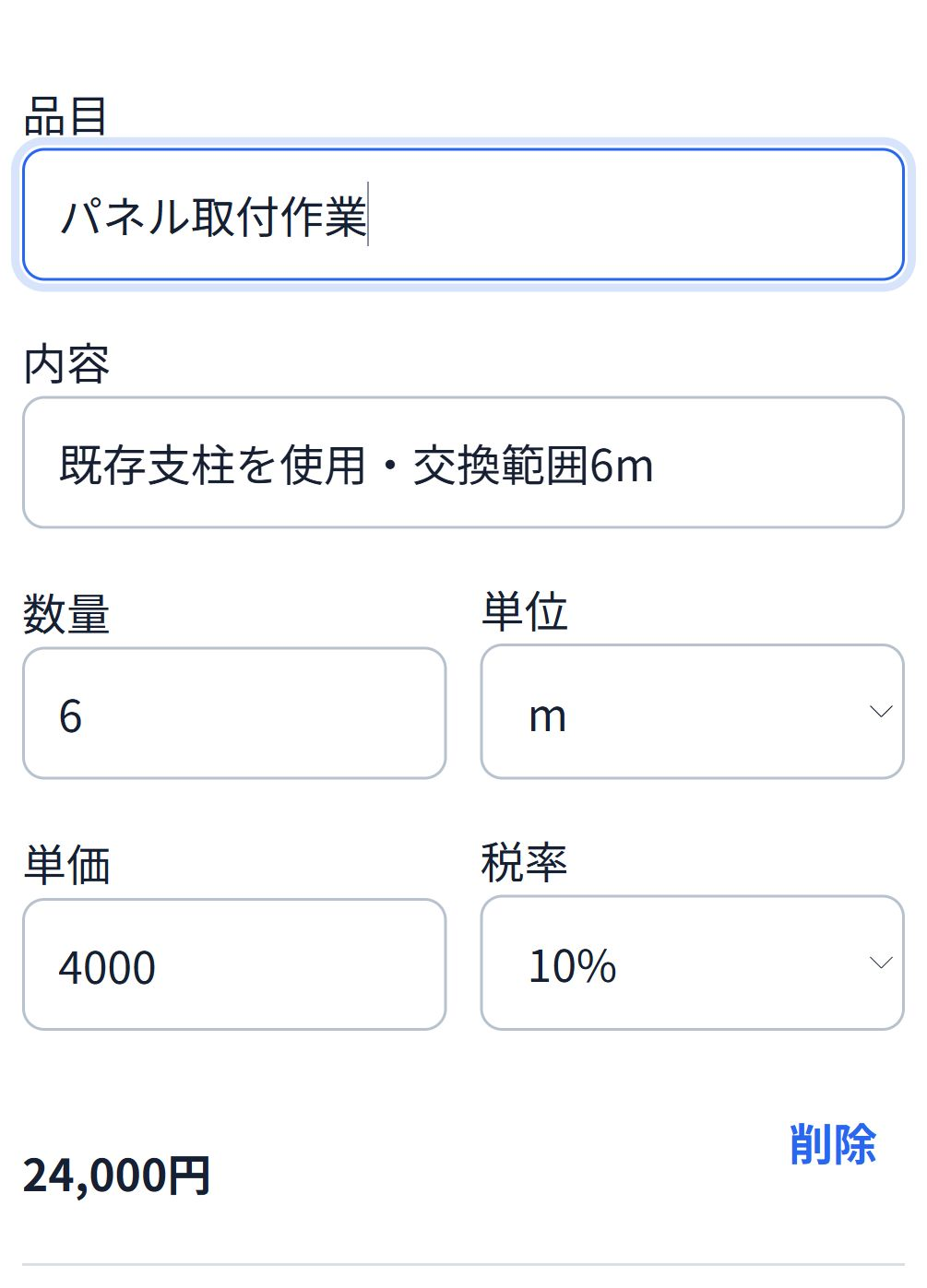

スマホの明細画面では、品目と内容を入力し、数量・単位・単価を設定します。例では「パネル取付作業」に対し、数量6、単位m、単価4,000円を入力。金額24,000円が計算されています。

計算が自動でも、数量や単位が間違っていれば金額も変わります。入力した数字を、現地のメモや仕様と照らし合わせてから、次の項目へ進みましょう。
3.PDFプレビューで、相手に見える内容を確認する

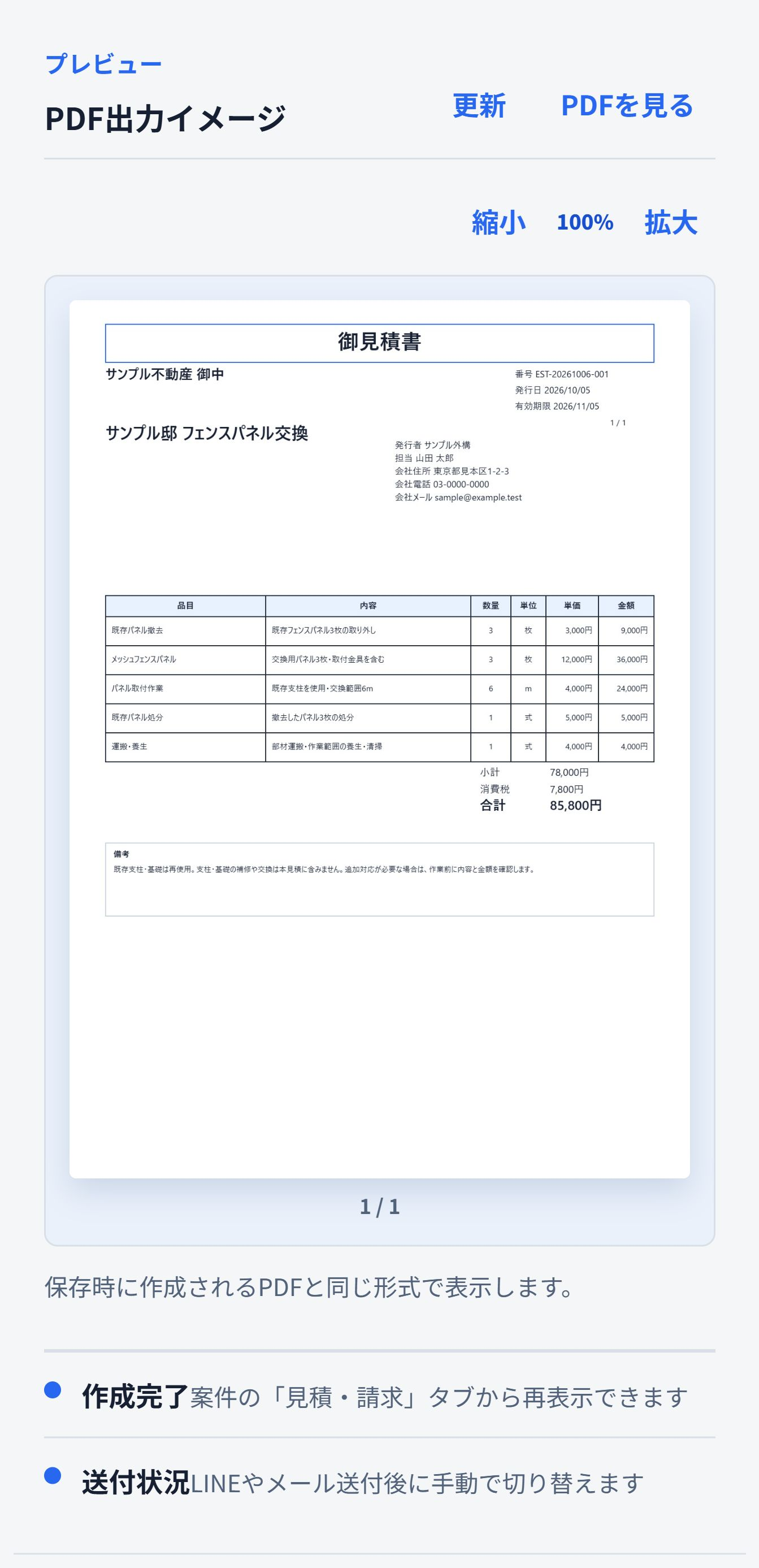

明細と備考を入力したら、プレビューで合計だけでなく、項目の名前、数量、単位、見積の条件まで確認します。今回は五つの明細と、支柱・基礎の補修や交換を含まない条件が表示されています。

内容を確認して作成を完了し、PDFを相手に共有します。保存済みの見積書は、工事完了後に請求書へ宛先・件名・明細を引き継ぐこともできます。その際は、実際の作業との違いや追加分を見直してから請求します。
提出前は、金額以外も見直してみる
見積ができたら、合計だけを見て閉じずに、次の点を確認してみてください。
- 対象の場所と、工事する範囲は分かるか。
- 数量と単位に根拠があり、単価の単位と合っているか。
- 材料・作業・運搬・処分などの費用に、抜けや重複がないか。
- 製品の仕様と、含めない工事・追加時の確認方法が伝わるか。
- 宛先、発行日、有効期限、税別・税込、支払条件は合っているか。
見積書は、お客さんに金額を伝えると同時に、自分たちがその条件で仕事を進められるかを確かめる書類でもあります。数量を確認し、項目を分けてみると、「この条件では足りない」「ここは先に相談したい」と気付くことがあるはずです。
次の見積では、まず「一式」と書いている項目を一つ見直してみませんか。何が入っているかを、ひと言添える。それだけでも、提出したあとの話がしやすくなると思います。
