追加工事の請求漏れを防ぐには?現場で記録しておきたいこと

「ついでに直した分」を月末に思い出さなくて済むように。タイル補修の例で、追加理由・数量・金額・承認の残し方を整理。見積の引き継ぎから追加明細、最終請求まで、即レポートの実画面で紹介します。

タイル撤去後に見つかった下地の欠損を、スマートフォンで記録する職人

「ここも一緒に直してもらえますか」。現場でそう頼まれて対応したのに、月末の請求書には入れ忘れていた。追加工事で起こりがちなのは、こんな小さな取りこぼしです。

作業をした日は覚えていても、次の現場へ行き、材料を手配し、数日たつと「あの補修は見積に入っていたんだっけ」と迷ってしまう。写真を見ても、使った材料や相手に伝えた金額までは分からないことがあります。

請求漏れを減らすには、追加になった理由、作業と数量、金額、承認した相手を、現場で一緒に残すことが役立ちます。今回は玄関ポーチのタイル補修を例に、追加の発見から最終請求までの流れを見ていきましょう。

写真はAI生成のイメージです。金額・顧客・案件・承認内容はすべて架空の記入例で、相場や実際の取引を示すものではありません。操作画面とPDFは、即レポートを実際に操作して撮影しています。

「追加あり」だけでは、請求するときに困る

当初の見積は、タイル1枚の交換でした。撤去・処分、通常の下地調整、張付け、目地まで含めて税抜20,000円、税込22,000円。下地の欠損補修が必要になった場合は、別途確認する条件です。

ところがタイルを撤去すると、下地に欠損が見つかりました。このまま次の工程に進めず、欠損部分の補修を追加することにします。

ここで「下地補修追加」とだけメモすると、後から数量や金額を調べ直すことになります。請求担当者が別なら、何をどこまで確認したのかも伝わりません。次の内容まで残しておくと、請求の明細に移しやすくなります。

残す情報 タイル補修の記入例
場所・発生理由 サンプル貸家の玄関ポーチ。タイル撤去後、下地の欠損を確認
追加する作業・数量 下地欠損部のモルタル補修、1箇所
当初見積との関係 通常の下地調整とは別の欠損補修。別途確認の対象
追加金額 税抜8,000円、消費税800円、税込8,800円
確認した相手・日付 10月6日、サンプル管理の佐藤様
承認・実施の状態 メールで追加範囲と金額を承認。施工後、請求明細に追加

追加が必要か相談中の段階と、承認後に施工した段階も分けておきましょう。見つけただけの補修を、いつの間にか「施工済み・請求対象」として扱わずに済みます。

作業を進める前に、追加の理由と金額を伝える

玄関ポーチのタイル撤去後、下地に局所的な欠損が見つかった状態の生成イメージ

追加になった理由は、「下地が悪い」より「タイル撤去後に、下地の一部に欠損を確認」と書く方が具体的です。撤去前には確認できなかったこと、当初の見積範囲とどう違うかも説明できます。

写真は、玄関ポーチ全体と欠損箇所のアップを残します。補修して隠れてしまう部分は、施工中の写真も撮っておくと、完成写真だけでは分からない作業を伝えられます。写真で分からない寸法や数量、確認した内容は、コメントで補いましょう。

「追加8,800円」が何を含むかまでそろえる

例えば、相手への説明は次のようにまとめられます。

タイルを撤去したところ、下地の一部に欠損がありました。当初見積の通常の下地調整に加え、欠損部1箇所のモルタル補修が必要です。追加は税抜8,000円、税込8,800円で、材料と補修作業を含みます。当初分と合わせた総額は税込30,800円です。追加内容をご確認いただいてから進めます。

「8,000円」とだけ伝えると、税込か税抜かが曖昧になります。材料を含むか、工期や養生期間に影響するかも、必要に応じて合わせて確認してください。この例では数量1箇所と金額を確定できていますが、範囲がまだ分からないなら、未確定の部分を明示して協議します。

もちろん、欠損が見つかったから必ず追加料金になるとは限りません。当初の契約に含まれる範囲や、追加になった経緯を確かめ、発注者と相談して決めることが先です。

了承のメモと、契約の変更は別に確認する

国土交通省の「発注者・受注者間における建設業法令遵守ガイドライン」では、追加・変更契約について、原則として追加工事の着工前に書面で契約変更を行うことが示されています。金額を伝えて口頭で返事をもらうだけで、必要な契約手続きまで済んだと考えないようにしましょう。国土交通省のガイドライン・21〜22ページ

同ガイドラインは、個人が自分で使う住宅等のために発注する取引を対象に含めていません。ここでは法人の管理会社が依頼する賃貸物件の架空例として紹介しています。実際の取引では契約条件と必要な変更手続きを確認し、連絡履歴はその内容をたどる記録として残します。

「誰に確認したか」が抜けると、支払いで食い違う

賃貸物件で入居者に「ついでにこちらも」と頼まれた。でも費用を負担するのはオーナーで、発注窓口は管理会社だった。この場合、入居者の依頼だけで追加工事を進めてよいか、確認が必要です。

元請の現場担当者、お客さま本人、管理会社の担当者など、取引によって窓口は違います。追加の発注を判断できる相手に、範囲と金額を確認するようにします。会社名・氏名・確認日・連絡方法を残し、どの追加内容への返事だったか分かるようにしておきましょう。

「佐藤様確認済み」だけでは、別の佐藤様や別の日の話と混ざるかもしれません。「10/6 サンプル管理・佐藤様、下地欠損補修1箇所・税込8,800円をメール承認」とすると、請求時に確かめやすくなります。元のやり取りも、案件名や日付から探せるよう保管しておきます。

サービスにする場合も、判断を残す

少し手を直した箇所を、今回はサービスにすることもあるでしょう。その場合は「玄関周りの清掃、今回は無償対応」のように残します。請求から漏れたのか、意図して請求しなかったのかを区別できるからです。

小さな追加分でも、例えば3,000円を月10件取りこぼすと、12か月で36万円になります。これは仮の計算ですが、一件ごとの金額だけで見ていると気づきにくい大きさです。無料にするなら理由を決め、請求するなら明細に残す。どちらも判断を記録しておくと、後から迷わずに済みます。

完了した日に、追加分まで請求内容をそろえる

追加の下地補修を行ったあと、同じ箇所にタイル1枚を張り付けた完成状態の生成イメージ

工事が終わったら、当初見積、承認した追加分、実際に使った材料・数量を照合します。追加を別行で入れたのに、当初の作業費にも同じ補修費を加えてしまうと、二重計上になります。材料と作業を含む金額なら、その材料をもう一度別行で請求しないかも確認しましょう。

今回の最終請求は、当初のタイル交換が税抜20,000円、追加の欠損補修が税抜8,000円。小計28,000円、消費税2,800円、合計30,800円です。

数量が変更になった場合も、実績と承認内容を確かめて更新します。写真コメントに「材料追加」と書いただけでは、請求明細が更新されるわけではありません。請求書を作るときに、追加・変更の記録と明細を一つずつ照らし合わせます。

月末締めの取引なら、請求書の発行は月末でも構いません。ただ、追加の記録と請求内容の整理は、工事が終わった日に済ませておくと楽になります。月末は記憶をたどる時間ではなく、そろえた内容を確認する時間にしていきましょう。

即レポートで、当初見積から追加分の請求までつなぐ

以下は、同じ架空案件を使った操作画面です。写真コメントで追加の内容を残し、保存した見積書を請求書に引き継いだあと、追加明細を手動で入れる流れを紹介します。

1.写真コメントに、追加の内容と承認を残す

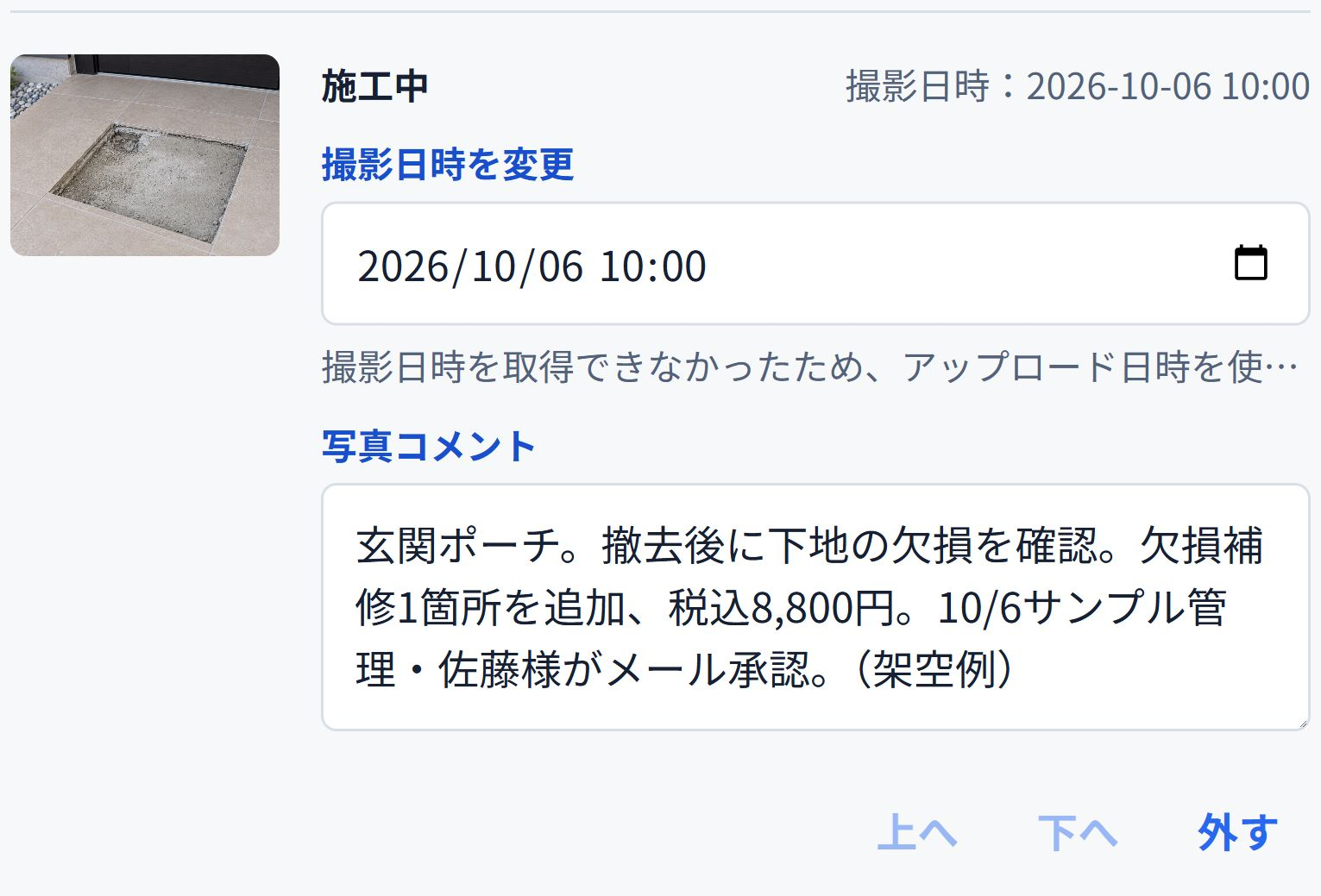

即レポートの施工中写真コメント。下地の欠損、追加1箇所、税込8,800円、承認した相手を記録した例

画面を拡大して見る

撤去後の写真に、追加理由・数量・金額・承認内容を添えています。全体の経緯や補足は備考へ。相談中なら相談中と書き、相手から返事が来たら、その内容を確認して記録を更新します。

このコメントは作業記録の補足です。承認メールの原本や必要な変更契約は、別途保管・手続きします。

2.当初見積で、含まれる範囲を確かめる

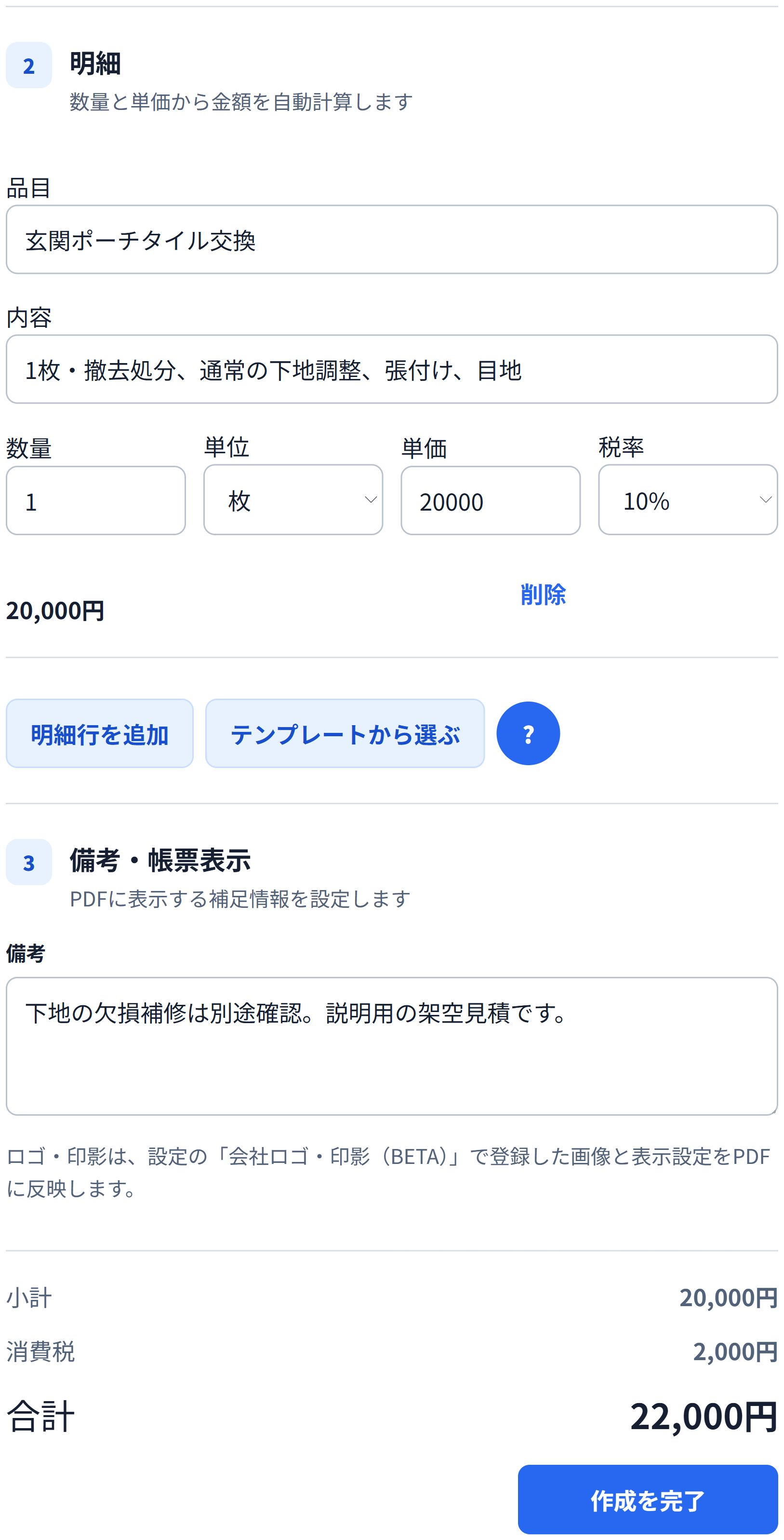

即レポートの当初見積。タイル交換1枚が税抜20,000円、備考で欠損補修は別途確認とした例

画面を拡大して見る

当初見積はタイル交換1枚、税込22,000円です。通常の下地調整は含み、欠損補修は別途確認としています。追加の相談では、まずこの範囲と現場で見つかった内容を照合します。

3.保存した見積を、請求書へ引き継ぐ

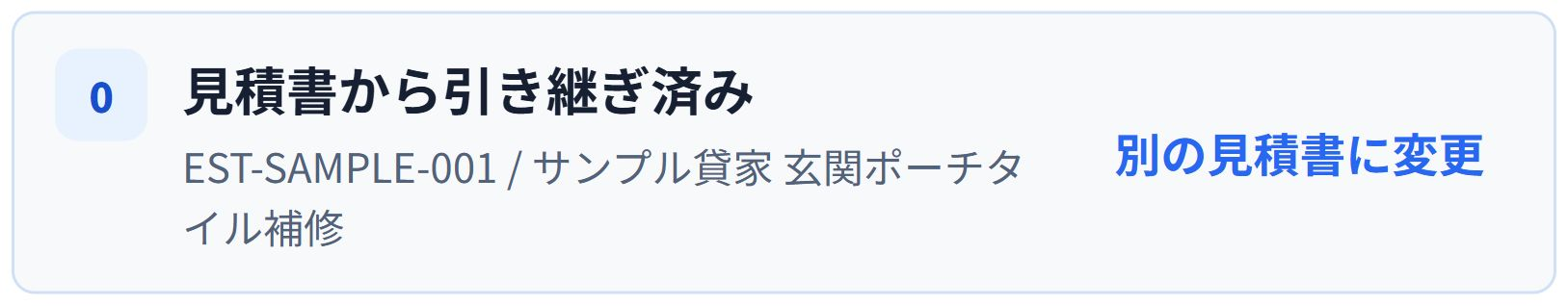

即レポートで保存した見積書を選び、請求書へ実際に引き継いだ状態

画面を拡大して見る

請求書作成の画面で引き継ぐ見積書を選び、「見積書の内容を反映」を押すと、宛先・件名・明細が反映されます。画像は実際に操作したあとの「見積書から引き継ぎ済み」の表示です。

引き継いだ直後は、当初見積の内容です。現場で発生した追加分や数量変更は、このあと確認して入れます。

4.承認・施工した追加工事を、別行で入れる

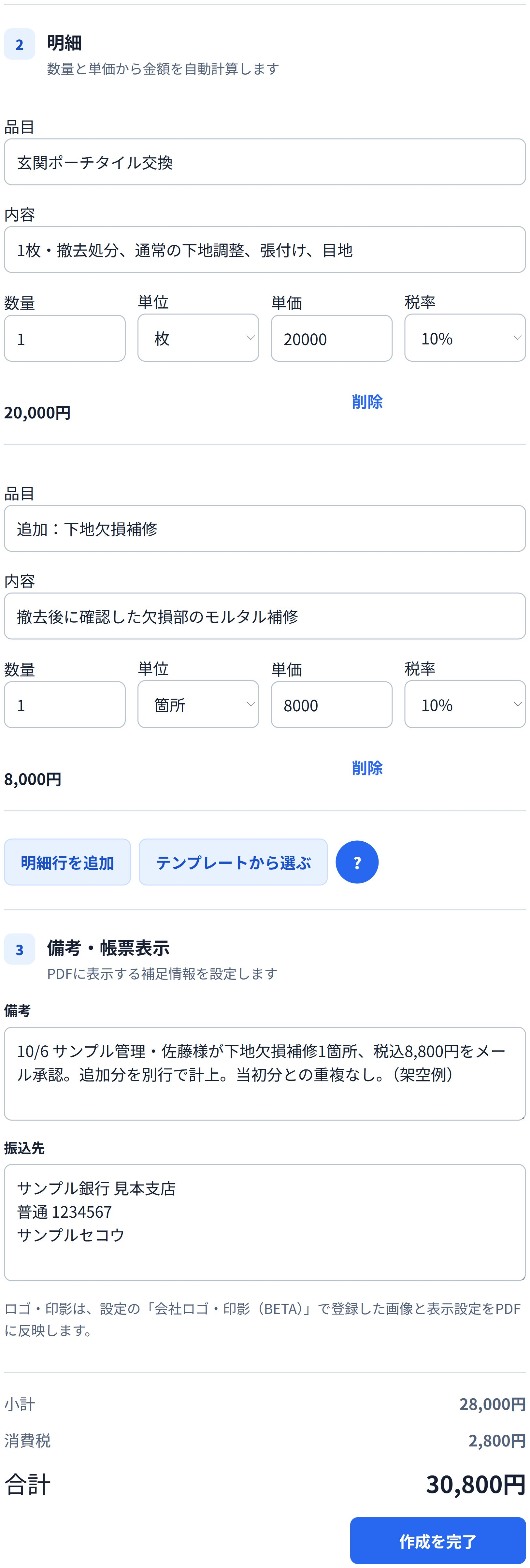

即レポートの請求明細。当初のタイル交換と追加の下地欠損補修を分け、合計30,800円とした例

画面を拡大して見る

「明細行を追加」から、下地欠損補修1箇所、税抜単価8,000円、税率10%を入力しました。品目に「追加」と付けると、当初分との違いも分かります。備考には承認した相手と日付を添えています。

最後に、引き継いだ当初分が変わっていないか、追加数量や金額が合っているか、無償対応まで請求していないかを確認します。

5.PDFの明細と合計を確認して保存する

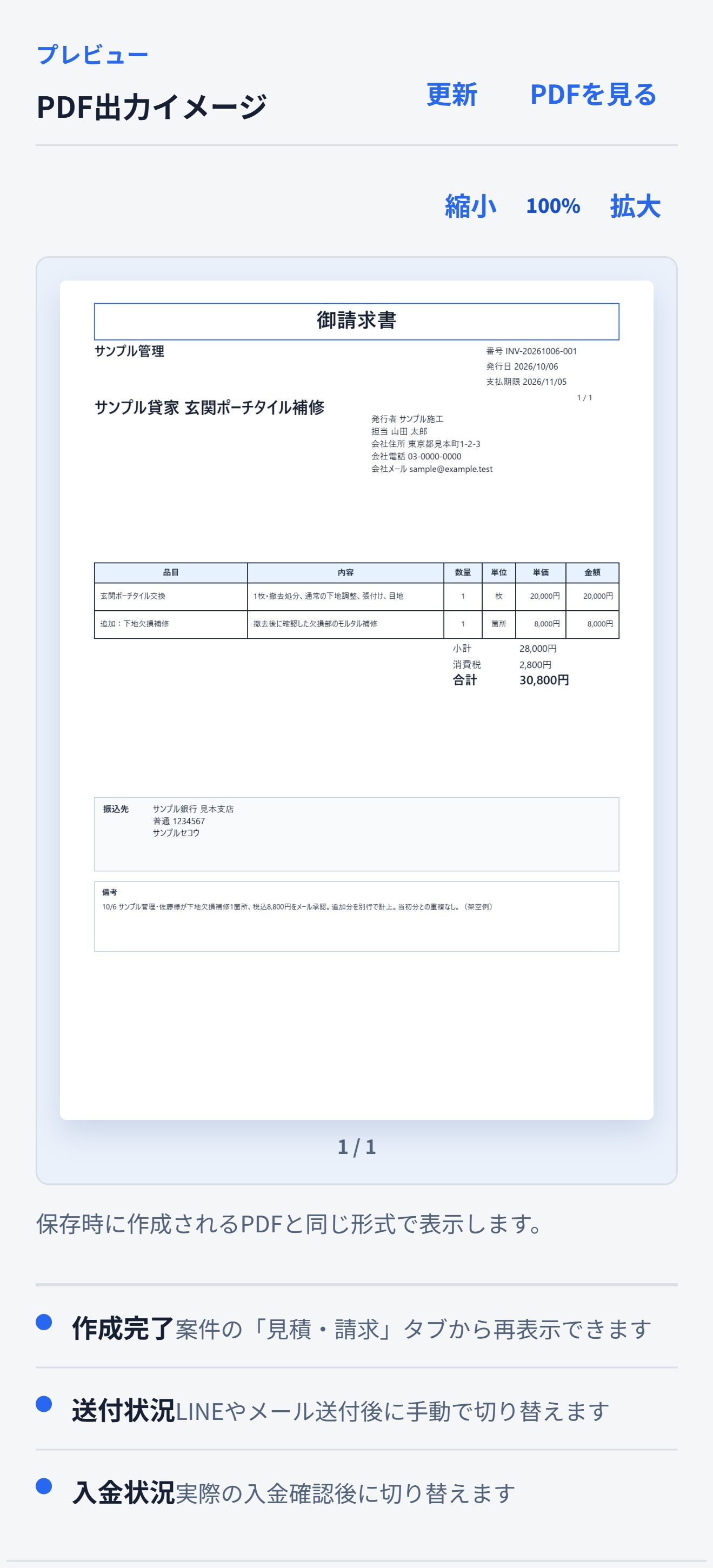

即レポートが実際に生成した請求書PDF。当初分と追加分の2明細、消費税、合計30,800円を掲載

PDF画面を拡大して見る

PDFでも、宛先・件名、2つの明細、税額、合計、備考を確認してから保存します。相手と決めた発行日・支払期限も忘れずに。追加見積や承認の記録と照合できる状態で渡すと、受け取る側も請求内容を確かめやすくなります。

送付後は送付状況を、実際の入金を確認したら入金状況を手動で切り替えます。請求書を作成しただけで送付や入金まで完了したことにはなりません。

操作の詳細は見積書の使い方と請求書の使い方をご覧ください。現場から見積・報告・請求をつなぐ流れは、スマホで見積書・請求書を作る方法でも紹介しています。

月末の自分が迷わないところまで、残しておく

現場では覚えていることも、何件か重なると曖昧になります。作業の合間に長い文章を書く必要はありません。追加理由を一文、作業と数量、金額、確認した相手を、同じ案件に残すところから始めてみてください。

完了したら、承認した内容と実際の作業を見比べ、請求する分を明細に入れておく。そうしておけば、月末に「あの追加、いくらだったかな」と写真を探し直す時間を減らせます。

写真を残すところで終わらず、請求の明細までつなげる。小さな追加工事を忘れずに扱うために、まずは次の一件で、この流れを試してみませんか。
