工事写真はなぜ残す?「言った・言わない」を防ぐ現場記録の重要性

施工前の状態、完成後に隠れる箇所、追加工事の理由、完了時の確認を残す意味。写真と確認連絡を案件ごとにまとめ、後からたどれる記録にする方法を説明します。

工事を始める前に木製フェンスの状態をスマートフォンで記録する職人

「この傷、工事をする前からありましたか」。作業が終わってから聞かれて、すぐに答えられなかったことはありませんか。

現場では気づいていたし、説明もしたつもりだった。それでも、別の現場を何件か回ったあとでは、細かい状態まで思い出すのは難しいものです。お客さまも同じで、「どこまで直す話だったか」が少しずつ曖昧になることがあります。

工事写真は、仕上がりを見せるだけでなく、その時点の状態を一緒に確かめるための記録になります。施工前の傷、途中で見えた下地、完成時の状態。撮れるタイミングで残しておけば、あとから説明するときの手掛かりが増えます。

今回は木製フェンスの部分補修を例に、写真と一緒に何を残すと役立つかを考えてみましょう。

現場写真はAI生成のイメージです。顧客・会社・案件・作業内容・日時はすべて架空の記入例です。操作画面と報告書PDFは、即レポートを実際に操作して撮影しています。生成写真を実際の施工記録として使うことを勧める記事ではありません。

施工前の写真は、工事を始める前にしか撮れない

例えば、庭のフェンスの板を1枚交換する仕事。交換する板の下端には割れがあり、隣の支柱には以前から擦り傷が付いています。

板の交換が終わったあと、お客さまが支柱の傷に気づいたとしたらどうでしょう。「前からありました」と伝えるだけでは、お互いの記憶を頼りに話すことになります。施工前の写真に支柱まで写っていれば、当時の見え方を一緒に確認できます。

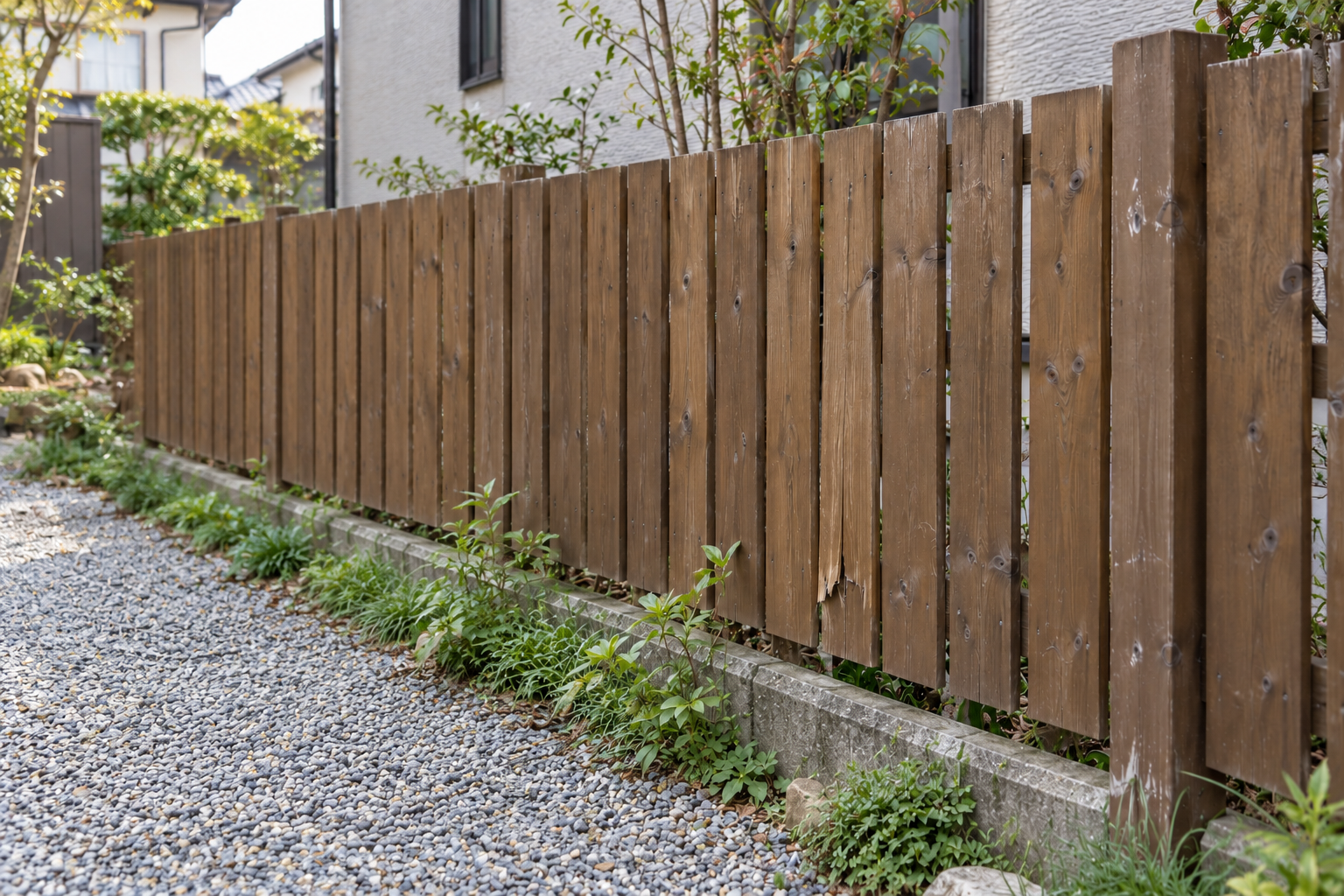

交換する板の割れと右端支柱の既存の擦り傷を、施工前に残した生成イメージ

この例では、交換対象の板だけをアップで撮ると、支柱の状態が残りません。まず作業場所全体を撮り、必要な傷や破損を近くから撮る。周囲との位置関係が分かる写真と、状態が分かる写真を組み合わせます。

室内なら床や壁、設備の撤去なら周辺の仕上げ、外構なら隣接する塀や植栽など、作業の影響が出そうな場所も見ておきましょう。傷があると気づいた時点で相手に伝え、確認した内容も残しておくと、写真だけでは分からない経緯を補えます。

もちろん、写真があれば必ず施工側に責任がないと証明できるわけではありません。写っていない部分や、写真では判断できない変化もあります。工事中に傷を付けた可能性がある場合も含めて、まず事実を確かめるために使います。

次の工程で隠れる場所は、途中で残す

完成写真を撮ろうと思っていたら、肝心な部分はもう見えなくなっていた。途中の記録で避けたいのは、この撮り逃しです。

フェンスの例では、傷んだ板を外すと、裏側の横桟と板が接していた箇所が見えます。新しい板を取り付ければ、その部分はまた隠れます。取り付け前に写真を残しておけば、撤去後に見えた状態を説明できます。

割れた板を1枚撤去し、新しい板を付ける前の横桟を記録した生成イメージ

ほかの工事でも、壁を閉じる前の配線、仕上げ材で隠れる下地、埋め戻す前の施工箇所などがあります。作業の流れを見ながら、「次へ進むと撮れなくなるところはないか」と確認する習慣が役立ちます。

国土交通省の土木工事向け「写真管理基準(案)」にも、着手前・完成、施工状況、使用材料などの区分があり、完成後に見えなくなる部分への撮影上の配慮が示されています。ここでは、小規模な民間工事の整理の参考にしています。公共工事の提出要件を、そのまま住宅の補修に当てはめる話ではありません。国土交通省「写真管理基準(案)」令和8年3月

写真に写るのは、その画角から見える状態です。固定の強さや寸法、材料の仕様まで説明したい場合は、必要な測定・確認の記録も添えます。撮影のために安全な作業手順を崩すことがないよう、工程の中に記録の時間を組み込んでおきましょう。

工事の範囲や了承は、写真だけでは残せない

「支柱も塗り直してもらう話ではなかったですか」。そんな確認には、施工前後の写真だけで答えきれません。写真から分かるのは支柱の状態で、何を依頼し、いくらで引き受けたかは別の話だからです。

今回の例なら、見積や依頼内容に「木製フェンスの板1枚交換。支柱の交換・塗装は含まない」と残しておきます。相手への説明や確認連絡も、その案件と結び付けて探せるようにします。

記録 あとから確かめたいこと
施工前・施工中・施工後の写真 現場がどう見えたか、どこを作業したか
写真コメント・確認結果 場所、撮影理由、実際に確認した内容
見積書・契約書 当初の工事範囲、数量、金額、条件
変更の書面・確認連絡 何が変わり、誰に何を確認したか

予定外の補修が必要になったら、その理由が分かる写真を撮り、追加する作業・数量・金額・確認した相手を残します。賃貸物件などでは、その場にいる人と発注や費用の判断をする人が違うこともあります。誰の了承で進めてよいかも確認しましょう。

連絡履歴を残すことと、必要な契約変更の手続きを済ませることも区別します。詳しい記録例は、追加工事の請求漏れを防ぐには?で紹介しています。

完了写真には、「何を確認したか」も添える

板を取り付けたら、交換した場所と周囲の状態を撮影します。施工前と近い位置から撮れると、どの板が変わり、どの部分を触っていないか見比べやすくなります。

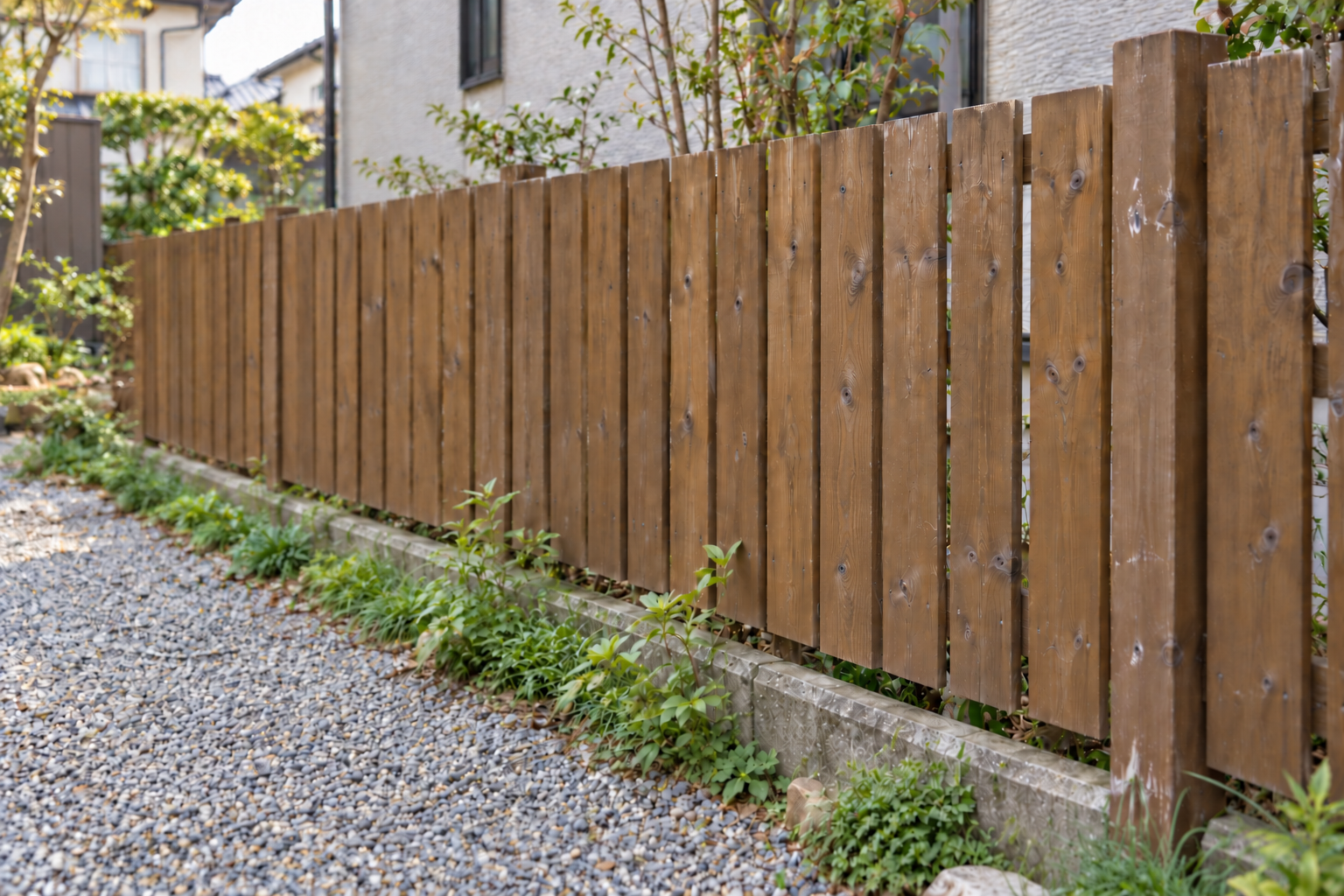

板1枚を交換した完成状態。右端支柱の既存の擦り傷は残している生成イメージ

ただ、完成写真に「施工後」とだけ付けると、後から担当者が見たときに作業内容が分からないことがあります。「板1枚を交換。右端の支柱は交換・塗装していません」と添えれば、今回の範囲を説明できます。

設備なら「試運転を行い、運転中に異音なし」、修理なら「通水中と停止後に、対象接続部の滴下なし」など、実際に確認した内容を具体的に残します。時間や条件が重要なら、それも書いておきましょう。まだ確認していないことまで「問題なし」とまとめると、記録の意味が変わってしまいます。

完了時点の記録は、その後の不具合が起きないことを保証するものではありません。それでも、いつ、何を確認して引き渡したかが分かれば、後日の点検や修繕を始める手掛かりになります。

数か月後にも分かるコメントにする

写真を見ている今は、「どこの写真か」は分かっています。でも、数か月後の自分や、次に担当する人にも伝わるでしょうか。

「傷あり」より「庭側フェンス・右端支柱に既存の擦り傷。施工前に記録」。「交換済み」より「下端が割れた板1枚を交換。支柱は今回の工事範囲外」。場所と意味を少し補うだけで、読み返しやすくなります。

場所、状態、作業または確認したことを短く残すのが目安です。見ただけでは原因が分からない場合は、「変色を確認。原因は未確認」のように、観察した事実と判断を分けます。

撮影日時も確認してください。写真の日時が合っているとは限らず、ファイルによっては撮影情報を取得できない場合もあります。案件名、作業日、写真の区分を合わせて整理し、元の写真も必要に応じて保管します。元データの傷を消したり、施工状態を描き足したりすると、当時の状態を確認する記録として使えなくなります。

必要なタイミングで撮り、後からたどれる形で残す

現場を離れる前に確認するのは、次の五点です。

  1. 施工前の作業場所と、必要な周辺の状態が残っているか。
  2. 次の工程で隠れる箇所を撮り逃していないか。
  3. 追加・変更の理由と内容、確認した相手を追えるか。
  4. 完成時の状態と、実際に確認した結果が残っているか。
  5. 案件名・日時・コメントから、どこの何の記録か分かるか。

写真だけで「言った・言わない」を完全になくすことはできません。施工前から完了までの状態と、工事範囲や了承の記録を合わせて残すと、記憶だけで判断せず、同じ資料をもとに仕事を振り返れます。


参考にした情報・出典

  1. 国土交通省「写真管理基準(案)」令和8年3月 — 1-1適用範囲、1-2工事写真の分類、2-7撮影の留意事項(本文1〜2ページ/PDF3〜4ページ)。土木工事向けの基準を小規模民間工事の整理の参考として紹介。

即レポートでの作成例

即レポートで、同じ案件の記録にまとめる

ここからは、同じフェンス補修の架空案件を使った即レポートの実画面です。写真を区分ごとに整理し、コメントと一緒に報告書へ載せる流れを見てみましょう。

1.写真を残す案件を選ぶ

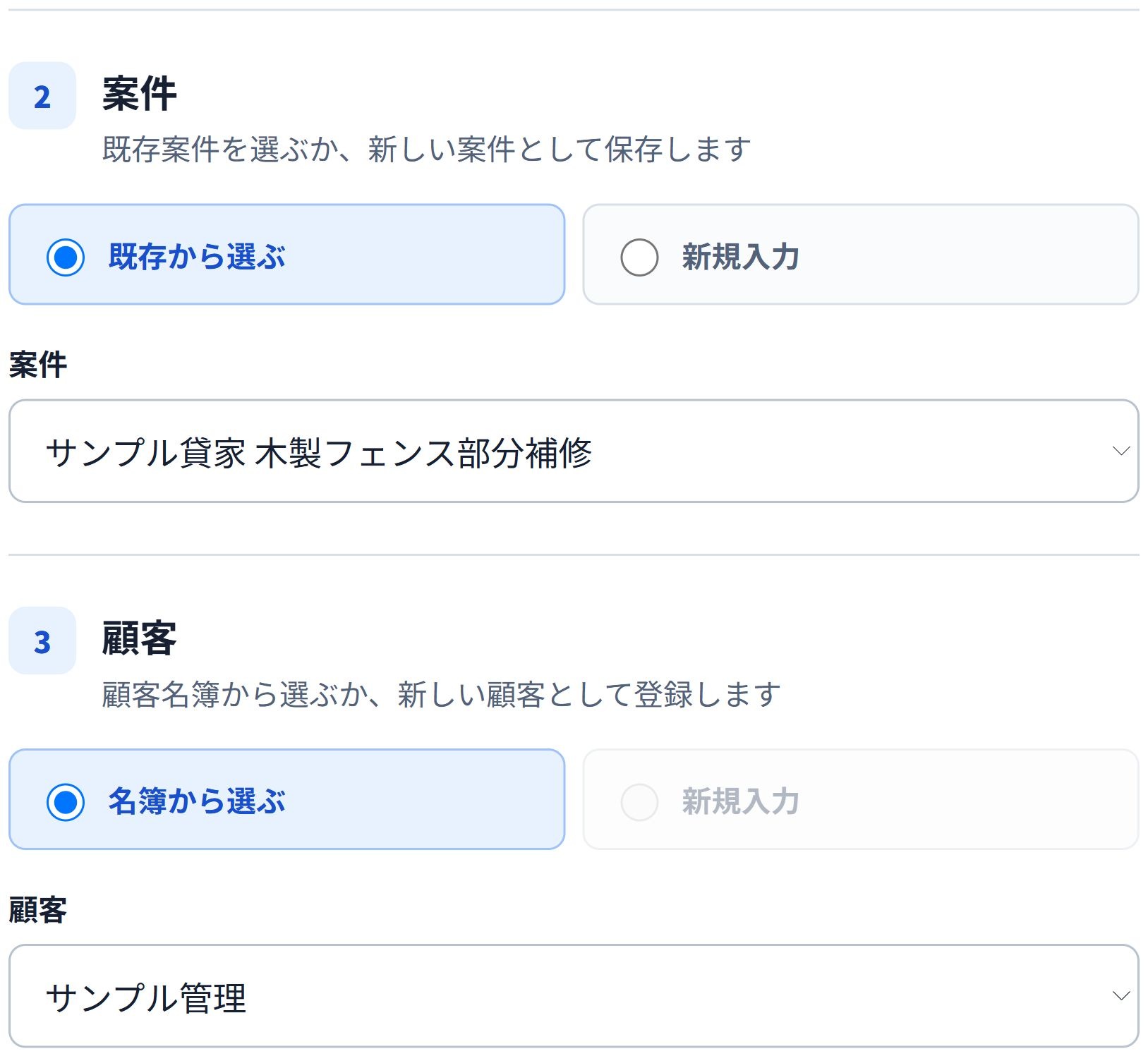

即レポートの報告書作成画面で、木製フェンス部分補修の案件と顧客を選んだ例

画面を拡大して見る

報告書作成で案件と顧客を指定します。この例は「サンプル貸家 木製フェンス部分補修」、顧客は「サンプル管理」です。似た現場が続く場合も、物件名や作業内容から区別できる案件名にしておくと探しやすくなります。

2.施工前の状態と、今回の範囲をコメントに残す

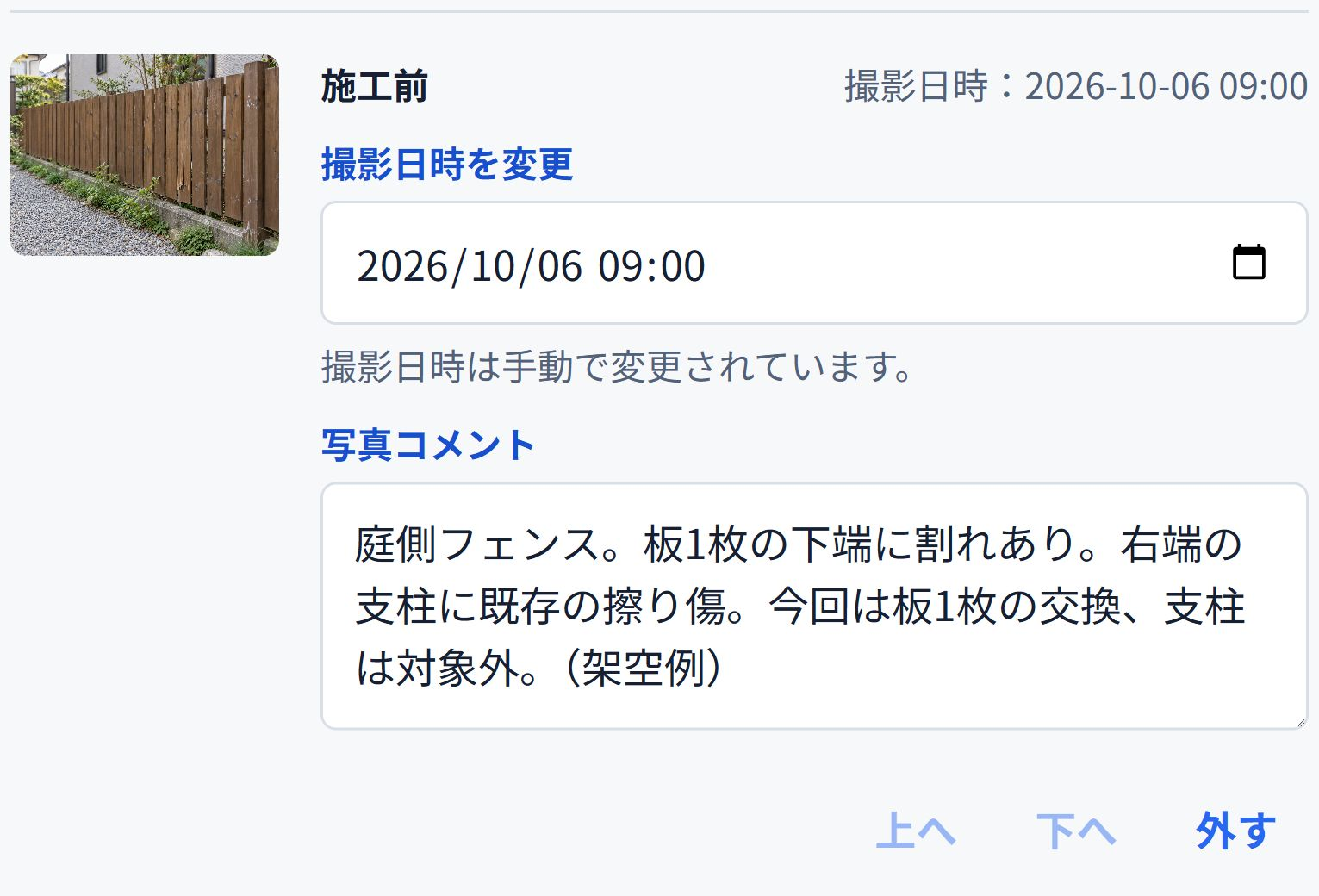

施工前の写真に、板の割れ、支柱の既存の擦り傷、今回の工事範囲をコメントで残した実画面

画面を拡大して見る

「施工前」に写真を追加し、交換対象の板と周囲の状態を補足しています。コメントにも支柱は対象外と書いていますが、これは報告書上の説明です。契約範囲や相手の了承を、このコメントだけで確定するものではありません。

画面の9時という撮影日時は、説明用に手動設定した架空の値です。実際の写真でも、表示された日時を確認し、必要なら実際の撮影日時に合わせてください。

3.途中でしか見えない状態も、同じ案件へ

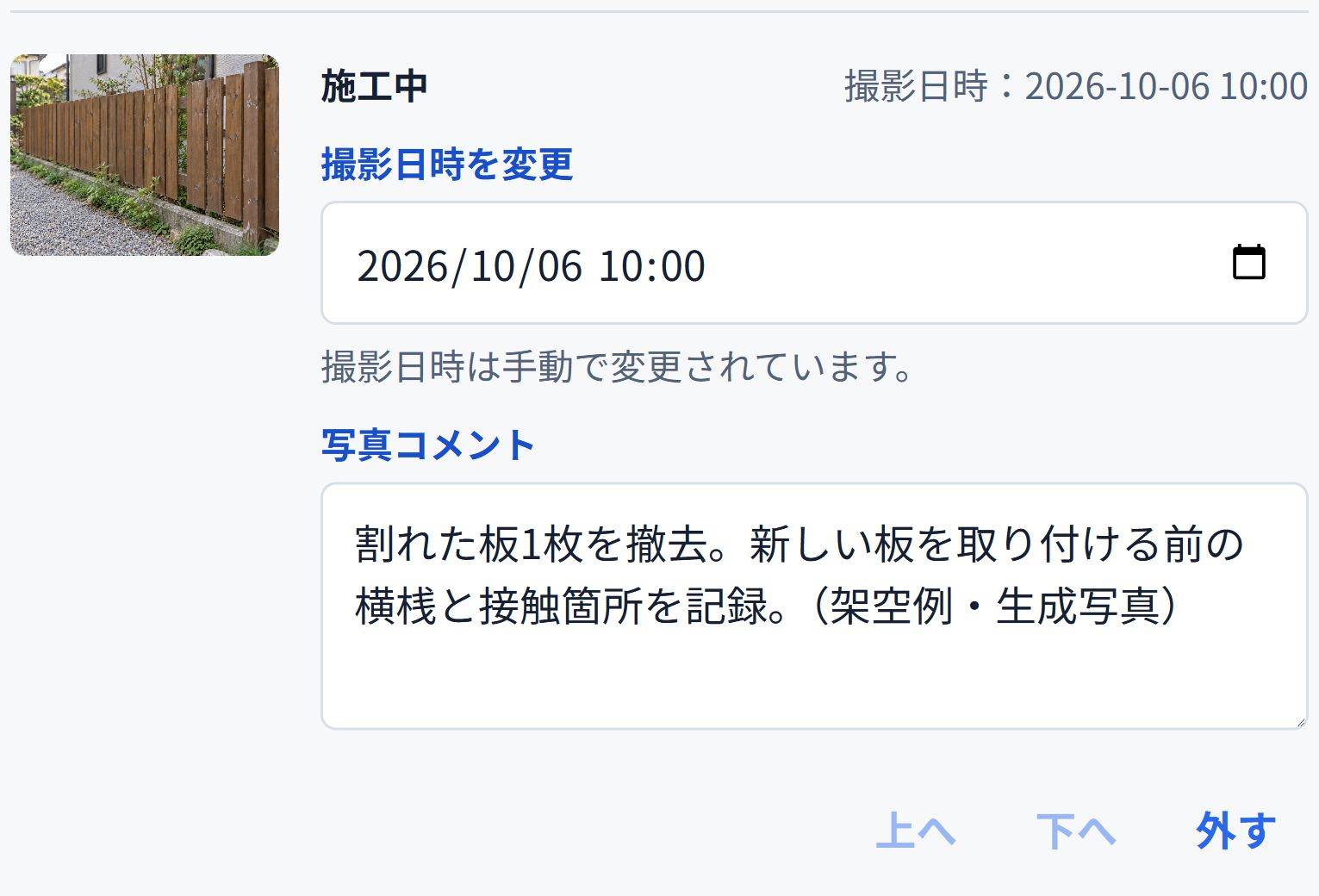

施工中の写真に、板の撤去後と取り付け前の横桟を記録したコメントを添えた実画面

画面を拡大して見る

撤去後の写真は「施工中」に入れました。なぜこのタイミングで撮ったかをコメントに残すと、完成写真と役割が違うことが伝わります。「施工後」には交換後の写真を追加し、作業内容と確認した状態を補足します。材料やほかの補足写真は「その他」の区分も使えます。

4.写真一覧か比較か、伝えたいことに合わせて選ぶ

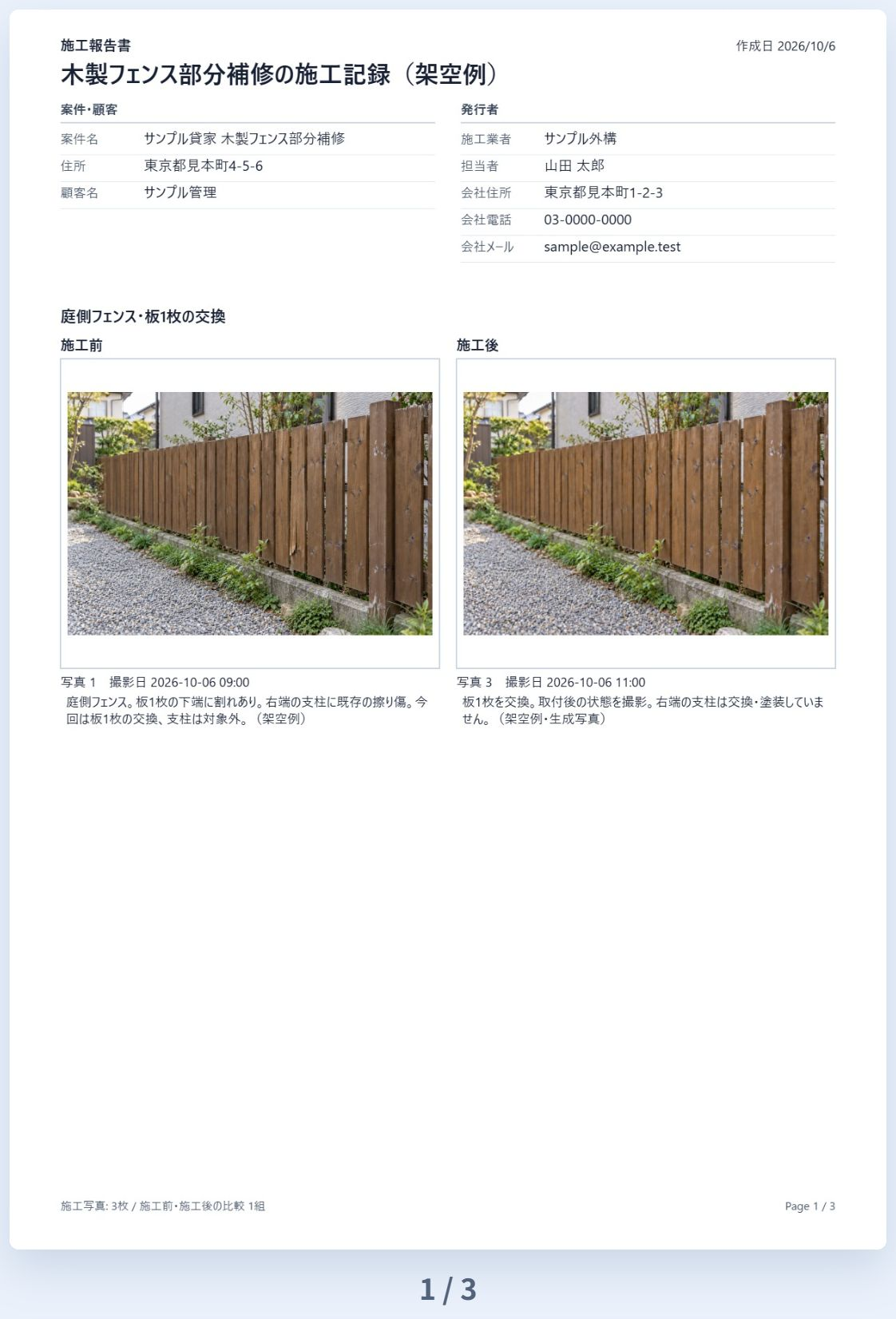

即レポートが実際に生成した報告書PDF。施工前後の写真を選んで横並びにし、コメントを掲載した1ページ目

報告書画面を拡大して見る

工程を順に伝えるなら「写真一覧」。同じ場所の変化を見せたいなら「施工前・施工後の比較」が使えます。画像は、比較する2枚を自分で選んだ報告書の1ページ目です。写真は自動で組み合わされません。

この例では、施工中の写真は続く写真一覧のページに、備考は補足ページに載っています。比較に選ばなかった途中の記録も残せます。違う場所や画角の写真を無理に組にする必要はなく、案件に合った型を選びましょう。

PDFで案件名、写真の順序、日時、コメントを確認し、保存します。写真や備考を追加したら、最後に全ページを見直してください。操作の詳しい手順は、写真付き報告書の使い方を、撮影内容に迷ったときは、施工前・施工中・施工後の写真の撮り方をご覧ください。
